 |
Wir bauen ein Haus mit Noriplana
Seit dem 27.01.2012 sind die Vorarbeiten beendet.
Ab dem 28.01.2012 wohnen wir, auch wenn es noch eine Baustelle ist.
|

Stand: 20.02.2012 |
 |
Ein
Waldstück, das lange Zeit auf meinem Weg lag, wenn ich beim
Nordic
Walking zum Stadtrand zurückkam, war eines Tages abgeholzt.
Was
habe ich über diesen Waldfrevel geschimpft. Links sieht man
das
Baugebiet im Jahr 2001, rechts im Jahr 2008. Inzwischen ist das
Baugebiet fast komplett bebaut, unser Häusl fehlt halt noch.
Mit
dem Abholzen des Waldes habe ich inzwischen meinen Frieden gemacht. |
 |
|
Am
12. Januar 2011 hatten wir einen netten Termin mit dem
Verkäufer
von NORIPLANA. Wir entschieden uns für eine
Doppelhaushälfte
vom Typ Diamant. Gebaut wird, so der Verkäufer, sobald der
Frost
zu Ende ist, weil die Baugenehmigung bereits für das ganze
Viertel
erteilt ist. Hat er jedenfalls versprochen. Einzug wäre dann
Ende Oktober 2011, hat er auch versprochen. |
|
 |
 |
 |
|
Unser
Bauplatz |
|
 |
 |
 |
 |
 |
 |
|
Das
Wohnhaus gegenüber |
|
Am
28.01.2011 war Notartermin. Dort wollten wir noch die genaue Zusage
für den Baubeginn wissen. Baubeginn ist im Frühjahr,
steht
im
Vertrag. Genaue Nachfrage beim Verkäufer, der als
Bevollmächtigter der Firma NORIPLANA auftritt, ergibt die
Antwort:
"Wir bauen, sobald es keinen Frost mehr gibt."
Ab diesem Moment erfuhren wir nur noch auf Nachfrage, wie es
weitergeht, bzw. wir erfuhren, dass es nicht weitergeht. Die
böse
Gemeinde will jetzt doch einen neuen Bauantrag, und da wären
schließlich noch die Haupthindernisse: Frühling,
Sommer,
Herbst und Winter!
Wenigstens das Haus gegenüber wurde flott weitergebaut. |
 |
 |
 |
Inzwischen trösten wir
uns mit einem Ersatzobjekt.
Eine renommierte
Firma verkaufte uns ein ansehnliches Haus mit funktionierendem Bauplan,
das zeitgerecht errichtet werden konnte.
Außerdem

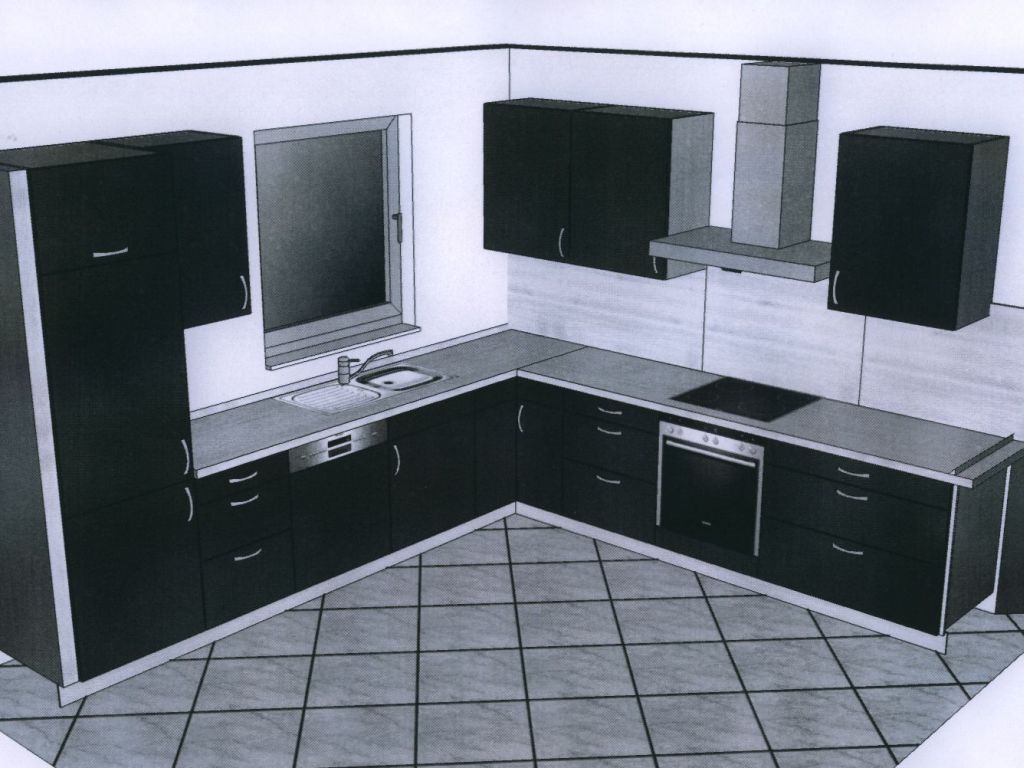

ließen wir uns eine schöne Küche
zusammenstellen. |
 |
|
 |
Der
Hintergrund dieser Seite ist übrigens
unserem geplanten Fußboden im Wohnzimmer nachempfunden. |
| Und
plötzlich |
ganz
plötzlich und überraschend |
geht
es los ! |
 |
 |
Wie Adventskerzen stehen am
10.06.2011
die Vermessungs-Holzpflöcke
im Grundstück.
Mit Frost war definitiv nicht mehr zu rechnen.
|
 |
 |
 |
| Am
20.06.2011 erfolgte der erste Spatenstich. |
Und
am 24.06.2011 wurde der Kran aufgestellt. |
Bauwagen,
Container und Kran rollten an. |
 |
 |
 |
 |
 |
 |
| Da
ist er: der frisch gegossene Keller |
Zu
diesem Zeitpunkt wussten wir noch nicht, dass |
der
Keller zu weit nach süd-west gewandert war. |
 |
 |
 |
| 04.07.2011:
Die Weiße Wanne ist frisch ausgepackt. |
Warum
ein Kellerfenster mit Glas und eines ohne? |
Abflussrohr
und verplombte Bohrlöcher |
 |
 |
 |
 |
 |
 |
|
Vorbereitung
der Kellerdecke |
|
 |
 |
 |
| Zwischenzeitlich
bemustern wir die Treppe |
Nach
einem Gewitter |
stand
etwas Wasser in der Baugrube. |
 |
 |
 |
| Vorbereitung
für den Eingang |
Wohnzimmer
und Fundament für die Terrasse |
Kellerfenster
und Lichtschachtvorbereitung |
 |
 |
 |
|
Und jetzt wird gemauert! |
|
 |
Wir haben zwar gehört,
dass das Erdbeben in
Japan die Erdachse um ein paar Meter versetzt hat,
aber musste deshalb bei unserem Haus
das Erdgeschoss um 3 cm versetzt werden?
Im Westen stand der Keller etwas über,
dafür wurde an der Ostseite die schöne
Betonbodenplatte mit Mörtel verkleistert,
damit man später die Dämmung bündig
anbringen kann. Um
keine Feuchtigkeit eindringen zu lassen, wurde mit Bitumen
großzügig abgedichtet. |
 |
 |
 |
 |
 |
Es
ist schon erstaunlich, wie schnell die Terrasse betoniert war. Die
Rohrleitungen sind laut Bauleiter schon verlegt. Das ging wirklich
wahnsinnig schnell. |
 |
 |
 |
Was von der Bodenplatte
überstand, wurde
einfach weggeklopft. |
 |
Auch an der Nordseite ist der
Keller kleiner als
das restliche Haus. Aber mit recht viel Bitumen
lässt sich der Überstand problemlos nach unten
abdichten.
Anschließend kommt die Isolierung drüber und nichts
ist mehr zu sehen.
 |
 |
 |
 |
 |
 |
 |
 |
| Mit
Präzisionswerkzeug wird die Kellerdecke angepasst. |
Unsere
Terrasse, die schon betoniert wurde, damit das Gerüst
aufgestellt werden konnte. |
Beim
Nachbarn steht auch ein Gerüst, aber ohne Betonplatte. Dort
stand die Mauer auch korrekt. |
 |
 |
 |
| Diele
mit Haustür und Gästetoilette |
Wohnzimmer
|
Ins
Eck soll dieser Ofen kommen. |
 |
 |
 |
Der
Mörtel ist wohl noch unter dem Bitumen und steht hoffentlich
nicht auf dem
Mutterboden auf.
DIN 18 195? |
Bitumen
dichtet die abgeklopfte Kellerdecke mit dem Kalksandstein ab. |
Das
Obergeschoss wächst. |
 |
 |
 |
| Der
erste Stock nimmt Gestalt an. |
Zwischenmauern
werden eingezogen. |
Dachstuhl
kommt drauf. |
 |
 |
 |
 |
 |
 |
| Das
Arbeitszimmer |
Das
Gästezimmer |
Das
Badezimmer - irgendwann mal |
 |
 |
 |
| Die
Plane des Daches wird passend gemacht. |
Frisch
eingedeckt |
|
 |
 |
 |
|
Außen
ist das Gerüst weg. |
|
 |
 |
 |
| Auch
innen sind alle Stützen weg. |
Blick
durchs Wohnzimmer ins Esszimmer |
Das
Wohnzimmer (Blick durchs Esszimmerfenster) |
 |
 |
 |
| Der
Keller ist noch etwas nass. |
Das
Treppenhaus frisch eingebaut |
Das
Wohnzimmer (Panorama) |
 |
 |
 |
| 3
cm steht das Haus über dem Keller, man sieht es. |
Die
Fallrohre sind montiert ... |
...
und der Kamin ist eingeblecht. |
 |
 |
 |
| Es
schaut schon wie ein Haus aus. |
Die
fehlenden Dachziegel wurden ergänzt. |
Das
Wasser im Keller geht langsam zurück. |
 |
 |
 |
| Sonnenaufgang
auf der Baustelle (fast alle Bilder lassen sich durch Draufklicken
vergrößern.) |
Wer
macht eigentlich den alten Mörtel auf der
Perimeterdämmung weg? |
Jetzt
geht es innen los, hier das Beispiel Gästetoilette.
|
 |
 |

|
| Der
Elektriker zog seine Kabel |
Lichtschalter
in jede Richtung |
Die
Gästetoilette wird vorbereitet. |
 |
 |
 |
| Beginn
der Putzerei |
Das
Badezimmer mit der frischen Abmauerungen |
Langsam
verschwindet die Technik in der Wand. |
 |
 |
 |
| 23.10.2011:
Verputzte Diele |
Das
Wohnzimmer wird langsam wohnlich. |
26.10.2011:
Die Fußbodenheizung ist verlegt. |
 |
 |
 |
|
Der
Estrich darf noch nicht betreten werden. |
|
 |
 |
 |
| Der
Vollwärmeschutz wird aufgebracht. |
16
cm Wärmedämmung |
Estrich
und Putz werden langsam trocken. |
 |
 |
 |
|
Der
Vollwärmeschutz kommt auf die Fassade. |
|

|
 |
 |
| Die
Badezimmerlampe |
wird
so montiert, dass hinter der Trennwand kaum |
störender Schatten
entsteht. |
 |
 |
 |
| So
schaut sie aus, die Treppe von unten. |
Gas,
Wasser, Strom - alles da! |
Seit
dem 24.11.2011 ist es warm im Haus. |
 |
Inzwischen
sind auch die Geländer für die Französischen
Balkone angebracht worden.
Über dem Treppenhaus ist die Klapptreppe für
den Speicher montiert. Man muss aber die Treppe ganz vorsichtig
abklappen, weil sie so knapp an die Arbeitszimmertüre gebaut
wurde, dass man fast den Türrahmen verkratzt.
Seit ein paar Tagen verfügt unser
Gasanschluss auch über einen Gaszähler. |
 |
 |
 |
 |
 |
 |
 |
 |
Die
Fliesenarbeiten haben begonnen. Hier liegen die Muster noch dekorativ
herum, um einen ersten Eindruck zu gewinnen.
Auch der Durchlass für den Dunstabzug, der sog. Mauerkasten,
hat seinen Platz gefunden.
Solarflächen für die Warmwasserzubereitung und
Telekomanschluss sind an ihrem Platz. |
 |
 |
 |
 |
| Der
Fliesenleger grundiert das Badezimmer. |
Fensterbrett
und Fenstergriff sind montiert. |
Die
Rollläden schließen dicht. |
 |
 |
 |
| Fliesen,
Dusch- und Badewanne sind montiert. |
Diele
und Gästeklo |
Krumme
Fliesen oder krumm verlegt? |
 |
 |
 |
| Den
Vollwärmeschutz muss man sich noch genau anschauen.
Professionelle Montage stellt man sich anders vor. Bei den
meisten Fenstern fehlt zudem das Diagonalpflaster der Armierung an den
Fensterkanten. Außerdem ist die Putzdicke ausgesprochen
dünn
geraten. In der Montagevorschrift heißt es
ausdrücklich,
dass während der Montage und der Trockenzeit zu keinem
Zeitpunkt
die Temperatur von höher als +5°C unterschritten
werden darf.
Anfang November war es nachts zu keinem Zeitpunkt warm genug.
Natürlich ist das graue Theorie, in der Praxis klappt das
schon
seit Jahren. |
 |
Die
Fliesen in der Diele liegen nicht plan, sondern krumm. |
 |
 |
 |
| Der
Putz ohne Diagonalpflaster: schon eingerissen? |
Das
Treppengeländer frisch gestrichen |
Fertig! |
 |
4 Tage
vor Zapfenstreich:
Toiletten und Waschbecken sind montiert.
Die Heizung sieht schon etwas kompletter aus
Im 1. Stock Teppichboden,
im EG "Granitplatten"  |
 |
 |
 |
 |
 |
 |
 |
| Die
Haustür ist eingebaut. |
Die
Wohnzimmerglastür |
Langsam
wird die Dusche komplett. |
 |
 |
 |
| Das
Haus kann bezogen werden, |
obwohl
es noch eine Baustelle ist. |
Auch
im Bad fehlen noch ein paar Kleinigkeiten. |
 |
 |
 |
| Bei
den Fliesen wird nachgebessert. |
Die
Küche wird eingebaut. |
Für
gemütliche Stunden mit wohlicher Wärme |
 |
 |
 |
| 16
Helferlein bewältigten den Umzug. Vielen Dank! Unser Hund hat
sein neues Revier sofort übernommen. |
Links
warm, rechts kalt. Manchmal ist es versehentlich andersherum. Aber die
Hilfe naht sofort und die Leitungen in der Dusche werden korrigiert. |
Bei
der Gelegenheit wird auch das Waschbecken auf Erwachsenenhöhe
nach DIN versetzt. |
